Контроль монтажа

Авторский надзор за монтажом фасада

Фасад считается сделанным, когда он смонтирован. Замеряем по факту, вносим изменения в РД до запуска доборных и отвечаем монтажникам — пока последняя кассета не встанет на место.

Вокзальное здание с фасадом из металлокассет
Что входит

В цех — только подтверждённое замером

01
Замеры по факту
После монтажа каркаса, витражей и подсистемы — до запуска доборных кассет.
02
Изменения в РД
Каждая правка — с номером изменения в штампе и ведомости. Пакет готов к приёмке.
03
Доборные и узловые
Нетиповые кассеты проектируем по замеру и сразу выдаём развёртки в цех.
04
Один канал связи
Замечание с объекта или из цеха попадает в РД в тот же день.
Пример · платформа №1, ст. Щербинка

10 кассет → 28 новых марок по факту монтажа

Навесы в осях 1н–42н, 1 900+ потолочных кассет в ведомостях. Замер после монтажа показал расхождение — выпустили «Изменение 1»: 10 кассет разделены на 28 с новыми марками до того, как металл ушёл в резку.

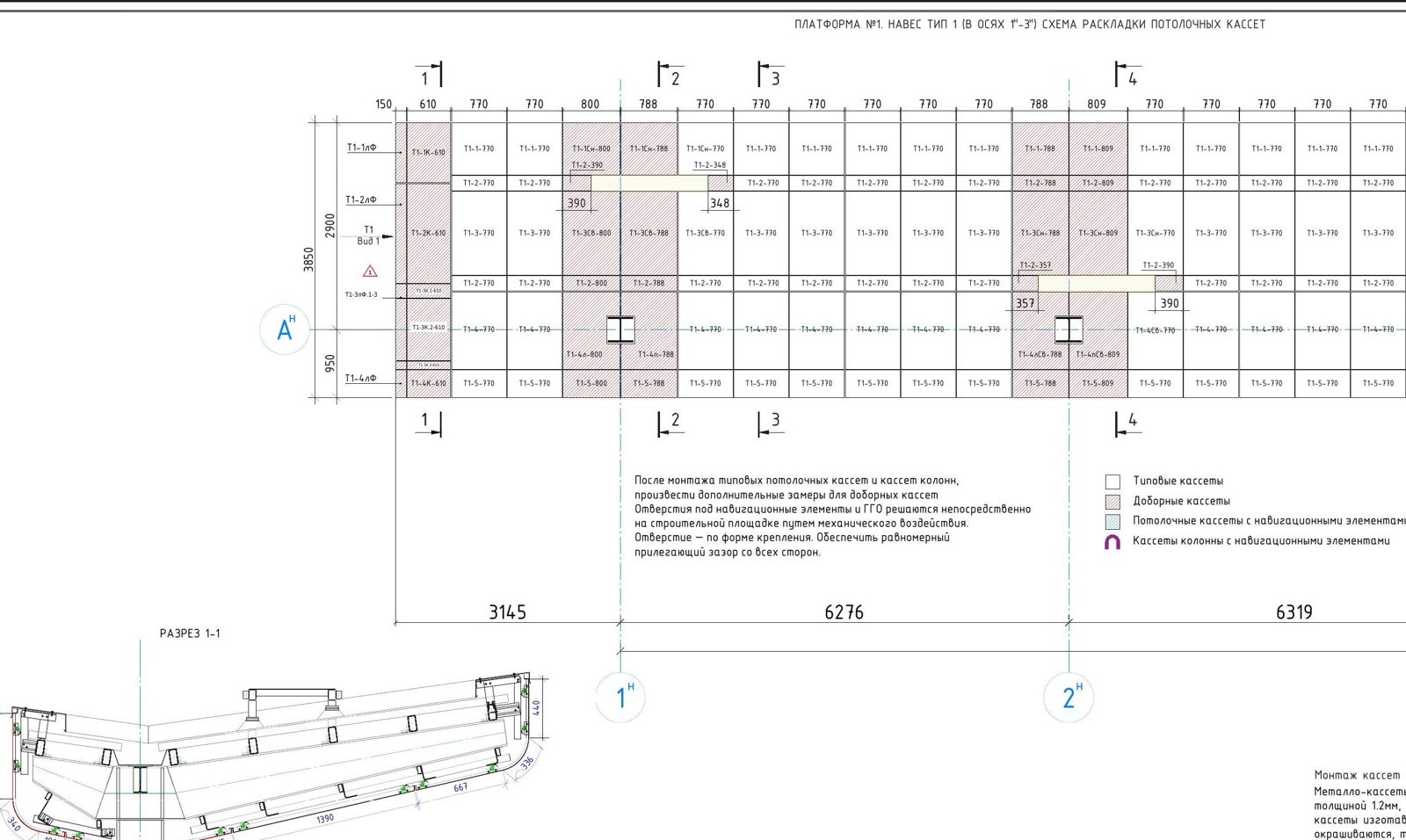

Раскладка потолочных кассет навесов платформы с изменением
Условия

Отдельный договор — потому что берём ответственность за сроки

Проект заканчивается передачей документации в производство. С надзором бюро отвечает и за то, что происходит на объекте: корректирует сроки с заказчиком и следит за ними. Поэтому надзор оформляется отдельно и оплачивается помесячно, по графику стройки.

от [—] ₽ в месяц
  • [N] выездов на объект в месяц
  • Изменения РД и доборные кассеты
  • [Москва и Московская область]
Обсудить объект
Оценка объекта

Пришлите АР, обмеры или фото фасада

Вернём состав документации, срок и стоимость за [N] рабочих дней. Для первого объекта производства-партнёра — [условие].

ТЕЛЕФОН[+7 (___) ___-__-__]
E-MAIL[info@vesmetall.ru]
МЕССЕНДЖЕР[Telegram] · [WhatsApp]
